钢结构厂房(理论与实践相结合)
浏览次数:4300次发布时间:2019/04/23
结构厂房的建造主要分以下五部分
1、预埋件,(能稳定厂房结构)
2、柱子,一般用H型钢,或者C型钢(通常是用角钢把两根C型钢连接)
3、梁,一般都用C型钢和H型钢(中间积的高度根据梁的跨度来定)
4、檩条:一般都用C型钢和Z型钢。
5、支撑、拉条,通常是圆钢。
6、瓦,分两种,第一种是单片瓦(彩钢瓦)。第二种是复合板。(两层彩涂板中间夹着聚氨酯或岩棉起到冬暖夏凉的作用,也有隔音防火的效果)。

常用名词

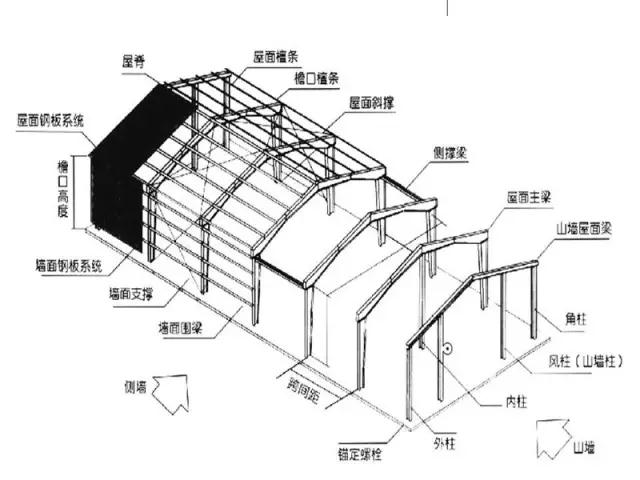

一、主钢架(柱、梁、吊车梁)
编制依据:详图。
二、次钢架结构:C檩、拉条、撑杆、隅撑、水平支撑、柱间支撑、地脚螺栓(含以上各类的螺母、垫圈)
三、辅材:
1、加工辅材:焊剂、焊丝、焊条、三气(氧气、CO2气、金火焰)、油漆、稀料、钢砂等。
2、安装辅材:油漆、稀料、焊条、高强螺栓等。
3、设备工具用耗材:钻头、切割片、磨光片、导电嘴、喷嘴、冷却液、电量、设备配件等。
4、劳动保护用品:安全帽、手套、绝缘手套、绝缘鞋、防滑鞋、眼镜、工作服等。
5、检验工具:圈尺、钢板尺、拐尺、焊角尺、探伤仪等。

地脚螺栓预埋
       我们一直这样做:先将地脚螺栓按设计尺寸组立成组;按照设计尺寸制作一块“模板”,标出轴线的位置。预埋时先将组立好的地脚螺栓放入支设好的混凝土模板内,把“模板”套到组立好的地脚螺栓上,利用经纬仪、水准仪把模板定位好,再用电焊机把地脚螺栓与钢筋及混凝土模板固定好,固定时要保证地脚螺栓与混凝土模板的相对位置。
       浇筑砼时应注意的问题:砼浇筑前必须在螺栓的螺扣上缠油布以保护螺扣,待钢结构安装时再解开。砼浇筑过程中,要尽量避免踩在模板上,振动棒要尽量避免直接碰螺栓,特别不要碰撞螺扣。砼浇筑完毕后要派人检查柱顶标高,不符合要求的在砼初凝前整改好。混凝土浇注完毕后初凝前要重新校正地脚螺栓的位置。

紧固件连接工程

       螺栓作为钢结构连接紧固件,通常用于构件间的连接、固定、定位等。钢结构中的连接螺栓一般分普通螺栓和高强度螺栓两种。普通螺栓或高强度螺栓而不施加紧固力,该连接即为普通螺栓连接;高强度螺栓并对螺栓施加紧固力,该连接称高强度螺栓连接。
       一、普通螺栓连接
       钢结构普通螺栓连接即将普通螺栓、螺母、垫圈机械地和连接件连接在一起形成的一种连接形式。
       普通螺栓的施工要求:
       (1)连接要求
       (2)直径和长度选择
       (3)螺栓紧固
       二、高强螺栓连接
       高强度螺栓连接已经发展成为与焊接并举的钢结构主要连接形式之一,它具有受力性能好、耐疲劳、抗震性能好、连接刚度高,施工简便等优点,被广泛地应用在建筑钢结构和桥梁钢结构的工地连接中。高强度螺栓连接按其受力状况,可分为摩擦型连接、摩擦-承压型连接、承压型连接和张拉型连接等几种类型,其中摩擦型连接是目前广泛采用的基本连接形式。
       (1)高强度六角头螺栓 钢结构用高强度大六角头螺栓,分为8.8和10.9两种等级,一个连接副为一个螺栓、一个螺母和两个垫圈。高强度螺栓连接副应同批制造,保证扭矩系数稳定,同批连接副扭矩系数平均值为0.110-0.150,其扭矩系数标准偏差应不大于0.010。
       (2)扭剪型高强度螺栓钢结构用扭剪型高强度螺栓一个螺栓连接副为一个螺栓、一个螺母和一个垫圈,它适用于摩擦型连接的钢结构。
       单层钢结构安装工程

       一、安装前的准备工作
       1.核对进场资料、质量证明、设计变更、图纸等技术资料
       2.落实深化施工组织设计,做好起吊前的准备工作
       3.掌握安装前后的外界环境,如风力、温度、风雪、日照等
       4.图纸的会审和自审
       5.基础验收
       6.垫板设置
       7.灌筑砂浆采用无收缩微膨胀砂浆,且比基础砼高一个等级
       二、钢柱子安装
       设置标高观测点和中心线标志,标高观测点的设置应与牛腿支承面为基准,且便于观察,无牛腿柱应以柱顶端与桁架连接的最后一个安装孔中心为基准。中心线标志应符合相应规定多节柱安装时,宜将柱组装后再整体吊装。
       钢柱吊装后应进行调整,如温差、阳光侧面照射等引起的偏差柱子安装后允许偏差应符合相应规定屋架、吊车梁安装后,进行总体调整,然后再进行固定连接。长细比较大的柱子,吊装后应增加临时固定措施。柱间支撑应在柱子找正后再进行安装。
       三、吊车梁的安装
       应在柱子第一次校正的柱间支撑安装后进行,安装顺序从有柱间支撑的跨间开始,吊装后的吊车梁应进行临时固定。吊车梁的校正应在屋面系统构件安装并永久连接后进行,其允许偏差应符合相应规定。其标高的校正可通过调整柱底板下垫板厚度进行。吊车梁下翼缘与柱牛腿的连接应符合相应规定。吊车梁与辅助桁架的安装宜采用拼装后整体吊装,其侧向弯曲、扭曲和垂直度应符合规定。
       四、吊车轨道安装
       五、屋面系统结构安装
       六、维护系统结构安装
       七、平台、梯子及栏杆的安装

       屋面工程
       1.1对进场的C型檩条进行检查,对几何尺寸超偏或在运输中已经严重变形的檩条,退场调换。
       1.2檩条安装时,必须垂直于屋脊拉线,确保屋檩在一平面内,首先安装屋脊檩条,焊接屋脊撑杆,然后依次安装屋檩、屋面洞口加强檩,在安装下坡檩条时,必须安装拉条,并调平拉紧,保证檩条不扭曲变形,有效防止屋檩受压翼失稳。
       1.3对进场的屋面板,复核几何尺寸、数量、颜色等,对运输中变形严重、涂层划伤等严重缺陷的,退场调换。
       1.4设置安装基准线,基准线设在山墙端屋脊线的垂直线上,并根据此基准线,在檩条的横向标出每块或若干块压型钢板的截面有效覆盖宽度定位线,按排板图依次铺设,并应边铺设边调整其位置,边固定,应首先安装屋脊托板。
       1.5铺设屋面压型钢板时,应在压型钢板上设置临时人行木板,施工人员必须穿软底鞋,不得聚集在一起。在压型钢板行走频繁地部位,应设临时板。
       1.6屋脊板、泛水板与屋面压型钢板的连接采用搭接连接,其搭接长度不小于200mm,搭接部位应设置挡水板,并设置防水堵头及密封条,屋脊板之间搭接部位的搭接长度不小于60 mm,其连接件间距不大于250 mm.搭接处填密封胶。
       1.7天沟板的安装应注意纵向坡度。
       墙面工程
       1.1墙面板安装
       1.2墙檩(墙梁)安装必须从顶部向下拉垂线,确保墙檩在一个平面,然后依次安装墙檩、洞口加强檩。
       1.3对墙面板的检验同屋面板。
       1.4设置安装基准线,画出门窗洞口的准确位置,以便于墙板的切边,墙面压型钢板的安装基准线设在离山墙阳角线200 mm处的垂直线上,并根据此基准线,在墙檩上标出角块墙面板的截面有效覆盖宽度线。
       1.5墙面板的连接采用自攻螺丝与墙檩连接。在墙面压型板上开洞,采用按洞口尺寸画出边线法切割,然后再安装。
       1.6内、外墙板应逆主导风向铺设,泛水板之间、包角板之间以及泛水板、包角板与压型钢板之间的搭接部位,必须按照要求设置防水密封材料,山墙泛水板与屋脊板的搭接,必须先安装山墙泛水板,后安装屋脊板。
       墙面板安装
       2.1墙檩(墙梁)安装必须从顶部向下拉垂线,确保墙檩在一个平面,然后依次安装墙檩、洞口加强檩。
       2.2对墙面板的检验同屋面板。
       2.3设置安装基准线,画出门窗洞口的准确位置,以便于墙板的切边,墙面压型钢板的安装基准线设在离山墙阳角线200 mm处的垂直线上,并根据此基准线,在墙檩上标出角块墙面板的截面有效覆盖宽度线。
       2.4墙面板的连接采用自攻螺丝与墙檩连接。在墙面压型板上开洞,采用按洞口尺寸画出边线法切割,然后再安装。
       2.5内、外墙板应逆主导风向铺设,泛水板之间、包角板之间以及泛水板、包角板与压型钢板之间的搭接部位,必须按照要求设置防水密封材料,山墙泛水板与屋脊板的搭接,必须先安装山墙泛水板,后安装屋脊板。

       钢结构厂房计算及报价基本知识
       一、平时当我们接到投标任务开始算量之前,首要任务是整体熟悉图纸,认真阅读、理解建筑设计说明和结构设计说明,并摘要自认为算量过程中需要了解的相关信息(例如:屋面板、墙面板、天沟的材料规格、型号,主钢架、吊车梁、檩条等的材料材质,以及钢材表面处理要求等);
       二、根据自我习惯逐个计算钢结构厂房各个构造的工程量(为了避免漏算,可以按图纸顺序依次进行计算;也可以分别对钢结构厂房的六部分建造——预埋件、柱子、梁、檩条、支撑和拉条、瓦进行计算)。那么,下面就是我结合图例及经验对每部分具有针对性的总结出来的计算规则、步骤以及报价时需要注意的问题:
       1、预埋件部分:一般情况下,数出预埋件的个数,并算出相对应的预埋螺栓的套数、垫板的块数和重量,其中要注意为了便于报价表的编制我们在编写计算过程时要注明预埋螺栓锚筋的长度,这样在有些情况下因实际要求预埋件按重量算方便计算其重量及相对应的市场价。
       2、柱子部分:一般是H型钢,或用角钢连接的C型钢,根据常规算法:分别计算其长度和米重并进行相乘,同时要注意相关节点(梁柱连接、柱脚节点、有吊车就需考虑牛腿等节点的钢板、螺栓)。对于初学者要主动结合相关图集并跟设计员或在这方面有经验的同事沟通、求解,争取把知识点弄懂再算。
       3、钢梁部分:钢梁跟钢柱的计算方法和注意事项基本一致,需要指出的是钢梁的长度要根据实际情况考虑一定的坡度,同时若钢梁、钢柱的材料为变截面H型钢时,要取其平均值来算其米重。
       4、檩条部分:该部分包含屋面檩条、墙面檩条、雨棚檩条、雨篷梁、门柱、门梁、窗柱等。在计算长度时,若材料为C型钢则只需参照图纸实际尺寸;若为Z型钢则要考虑檩条与檩条之间的搭接长度(一般一边为300mm)。此部分要注意几个位置的节点(檩条与梁柱的连接、门柱与地面的连接),其中檩托板及普通螺栓,不管图纸上有没有画出相对应的节点,我们都要主动考虑该节点的存在,并予以确定。
       5、支撑和拉条部分:一般材料都是圆钢,且通常情况下按图纸计算实际长度,同样要注意相对应的节点(连接板和螺栓)。
       6、瓦部分:一般选用单层彩钢板(板型)或夹芯彩钢板(岩棉、聚氨脂),按平方来计算,取其投影面积或实际展开面积,扣除屋面采光带、墙面上的门窗洞口面积。需要特别注意的是要合理考虑收边板(屋脊盖板、封檐板、泛水板、包角板、砖墙和门窗收口板等),对部分节点不清楚要主动求解或参照图集,切忌漏算。
       7、门窗、天沟、落水管部分:根据实际计算规则进行计算,要注意天沟所涉及的零星材料、落水管部分的直通、直弯头、落水斗等。

       三、 根据常规经验所得:对于钢结构厂房,按建筑面积计算,单位平方含钢量15~80㎏/㎡均有可能。
       泡沫:最便宜;容重(7~30㎏/m3;常用10、12、16㎏/m3),也保温、隔热但不是最好,防火性能差;
       岩棉:在同类(夹芯板系列)中耐火性能最强;容重(80~120㎏/m3) ;
       聚氨脂:隔热性能最好;缺点:达不到防火等级;容重(38~45㎏/m3);
       岩棉夹芯板聚氨酯封边:隔热性能好,防火等级A级不燃;缺点:价格相对来说比较贵;容重(80-120㎏/m3)
       屋面系统:结构形式(穿透式、暗扣式、直立锁边、立边咬合式、插接式)
       板型(760型、820型、840型、900型、960型、980型、1000型(目前最主流的新型节能板材)等)
       屋脊盖板、泛水板及收边包角附件,一般设计中会比屋面和墙面彩钢板基材略厚,多选用0.6mm厚 。
       对于钢结构厂房,我司目前有企业定额报价格式,在平时的投标计价中尽量遵循,即将单栋厂房所有的材料用量算出来,列成清单的形式,再计入材料单价,考虑人工、机械、管理、利润、税金,总价除以建筑面积,得到单位平方造价。
